La erosión regresiva del río Coca sigue y se acerca a la central hidoeléctrica

La erosión avanza y está a 3,6 km de la Central Coca Codo Sinclair. Se realizan trabajos de contención de la fuerza del río.

La erosión regresiva del río Coca sigue y se acerca a la central hidoeléctrica
Vista panorámica de la Central Hidroeléctrica Coca Codo Sinclair. Foto: archivo Ministerio de Energía

La erosión regresiva del río Coca continúa. Un reporte de Ecuavisa del 21 de octubre de 2025 da cuenta que la erosión está a 3,6 km de Coca Codo Sinclair.

Según la académica Carolina Bernal, el socavón está a tan solo 3,6 km de distancia y a dos de las pantallas de protección, construidas con la intención de evitar que se pierda la hidroeléctrica, que genera el 30% de la electricidad del país.

Desde que colapsó la cascada de San Rafael en 2020, la erosión comenzó a 19 km de la hidroeléctrica. Para 2023 se acercó a 7,5 km; en 2024, a 6,8 km; en abril de 2025, la distancia se acortó a 4,5 km; y en octubre está a 3,6 km.

CELEC EP no se ha pronunciado sobre estas alertas, ni ha hablado de la eficacia de los trabajos de contención de la fuerza del río.

El 24 de abril de 2025, CELEC EP informó que la erosión avanzó 1.400 metros, desde el km 6,1 hasta el km 4,7 aguas abajo, de la captación de la central hidroeléctrica Coca Codo Sinclair.

Tras análisis e inspecciones técnicas, informó en esa fecha la Corporación Eléctrica del Ecuador (CELEC EP), "no se evidencia una profundización en el cauce, sino en las márgenes del río".

Por lo tanto, “no está el riesgo la infraestructura que permite desviar el agua del río Coca hasta la casa de máquinas de la principal hidroeléctrica del país, con 1.500 MW de potencia instalada”, indicó la Corporación.

CELEC EP, con asesoría del Cuerpo de Ingenieros del Ejército de los Estados Unidos (USACE), trabaja en un sistema de obras para proteger esta infraestructura estratégica para el país.

El valle del río Coca se convertirá en un cañón
Un desatre ambiental en el valle del río Coca de Ecuador amenaza a la cuenca del Amazonas, con efectos humanos, ambientales y económicos enormes.

El avance de la erosión

El último reporte de CELEC EP explicó que el avance de la erosión en el río Coca se produjo luego de una crecida del 6 de abril de 2025, cuando se registró un caudal de 1.440 m3/s.

Las mediciones para determinar el punto exacto en el que se ubica el fenómeno erosivo se realizaron el 21 de abril de 2025, una vez que el río redujo su caudal a 20 m3/s.

Las mediciones se realizan cuando se registran bajos caudales, a través de drones con tecnología LiDAR, que permite obtener datos de topografía actualizados para evidenciar los cambios morfológicos.

Técnicos de CELEC EP, a través la Comisión Ejecutora Río Coca (CERC), monitorean el río a diario, para evaluar su comportamiento y efectuar las acciones necesarias para precautelar la infraestructura existente en la zona.

"No existe una profundización significativa en el lecho del río. Esta se encuentra en el orden de 1 a 1,5 m de altura. Esto se debe a los trabajos que se ejecutan aguas abajo del frente de erosión, como son: diques, acorazamientos, espigones, entre otros, y que han permitido ralentizar el fenómeno erosivo", indicó CELEC EP.

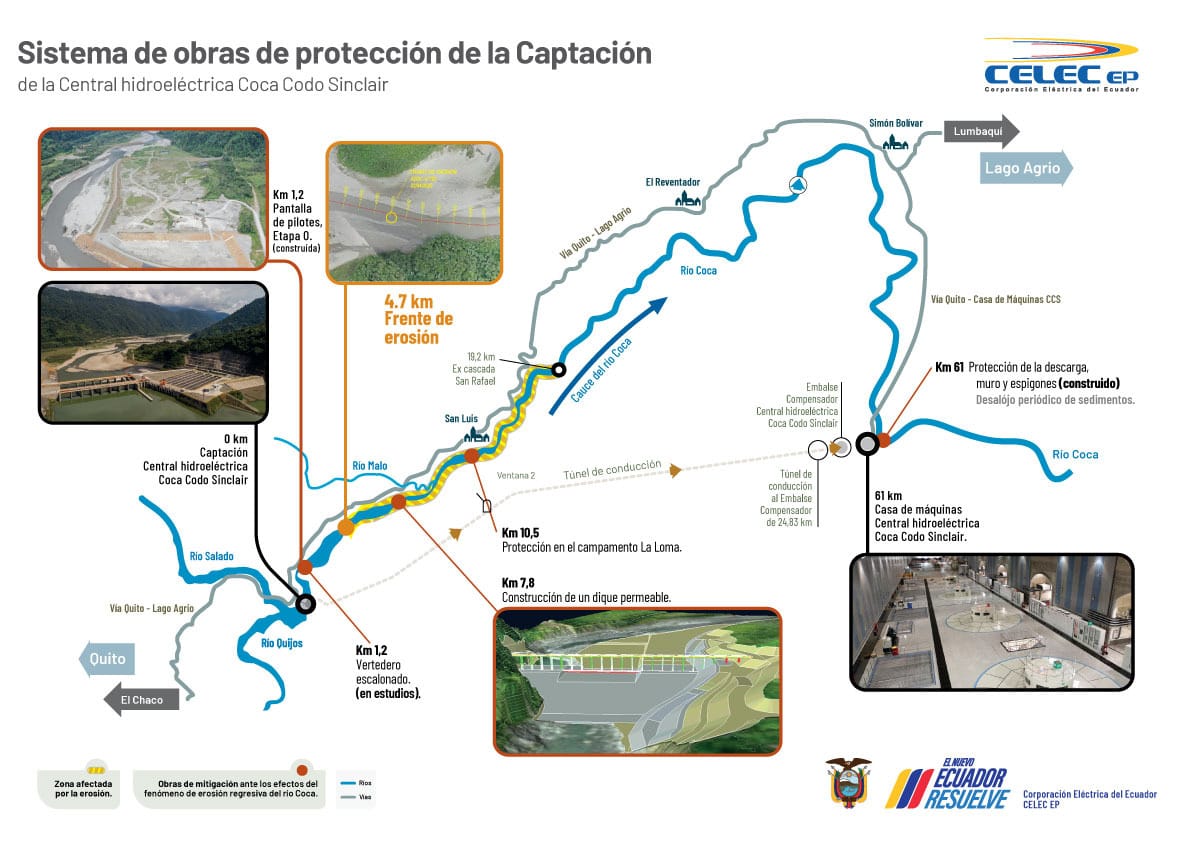

Infografía proporcionada por CELEC EP

Construcción de un dique permeable

CELEC EP construye el Dique Permeable, una obra permanente que permitirá controlar el avance de la erosión regresiva desde el km 7,8 hacia aguas arriba.

La CERC cumple con los cronogramas de trabajo establecidos y a la fecha se registra un avance del 31%. Está previsto que las obras culminen a finales de 2025.

En 2023, CELEC EP concluyó la Etapa 0, obra construida en el km 1,2 aguas abajo de la captación de central Coca Codo Sinclair, que controlará la erosión regresiva remanente de la obra del Dique Permeable.

Las estructuras implementadas son parte del Sistema de Control de Gradiente del Río Coca y se han desarrollado con la asesoría del Cuerpo de Ingenieros del Ejército de Estados Unidos.

"Actualmente, la captación de la central Coca Codo Sinclair no corre riesgo alguno y continúa la ejecución de las obras de protección", indicó la Corporación a través de un comunicado difundido el 24 de abril de 2025.
